Przykładowy kosztorys na ułożenie kostki brukowej – koszt w 2026 roku

Przykładowy kosztorys na ułożenie kostki brukowej – koszt w 2026 roku

Przykładowy kosztorys na ułożenie kostki brukowej może pomóc zaplanować Ci budżet na inwestycję. Dzięki niemu dowiesz się, jakie są obecne stawki na rynku oraz jakie czynniki wpływają na ostateczny koszt. W artykule znajdziesz szczegółowe informacje o wycenach, dodatkowych kosztach oraz sposobach na zmniejszenie całościowego kosztu inwestycji. Przygotuj się na zrealizowanie swojej przestrzeni zgodnie z budżetem, który będzie odpowiadał Twoim oczekiwaniom. Czytaj dalej!

Przykładowy kosztorys na ułożenie kostki brukowej – 5 realnych wycen

Aby jak najdokładniej zilustrować obecne realia rynkowe, przygotowałam zestawienie opierające się na faktycznych stawkach wykonawców i hurtowni materiałów budowlanych obowiązujących w 2026 roku. W każdej z poniższych kalkulacji uwzględniłam kompleksową usługę, obejmującą koszty zakupu niezbędnych surowców, jak i profesjonalną robociznę wyspecjalizowanych ekip brukarskich.

1. Wycena dla małego podjazdu (ok. 20 m²)

Realizacja małego podjazdu o powierzchni 20 m² wymaga przygotowania konstrukcji odpornej na stałe obciążenia generowane przez samochód osobowy. Zamiast płytkiego korytowania stosowanego przy ścieżkach, konieczne jest wykonanie wykopu o głębokości 35-40 cm oraz ułożenie solidnej podbudowy z kruszywa łamanego, co skutecznie zapobiega osiadaniu gruntu pod ciężarem kół.

Najlepszy wybór materiału stanowi tu kostka o grubości 8 cm, która zapewnia pełne bezpieczeństwo konstrukcyjne, a funkcję stabilizującą brzegi przejmują krawężniki najazdowe osadzone na ławie z betonu z oporem.

Niewielki metraż inwestycji sprawia, że koszty logistyczne i transport sprzętu rozkładają się na mniejszą powierzchnię, co w 2026 roku skutkuje nieco wyższą stawką za metr kwadratowy. Krótki czas realizacji pozwala jednak na błyskawiczne oddanie wjazdu do użytku, co jest kluczowe przy ograniczonej przestrzeni na posesji.

Jeśli szukasz tanich rozwiązań na podjazd, koniecznie zajrzyj do poradnika: https://inspiracjewnetrza.pl/pomysl-na-tani-podjazd-lista-20-budzetowych-rozwiazan.

Element inwestycjiSzacowana ilośćCena jednostkowa (materiał + robocizna)Koszt całkowity
Prace ziemne (korytowanie, wywóz urobku)20 m²65,00 zł / m²1 300,00 zł
Wykonanie podbudowy z kruszywa (gr. 30 cm)20 m²90,00 zł / m²1 800,00 zł
Dostawa i montaż krawężników najazdowych15 mb75,00 zł / mb1 125,00 zł
Kostka brukowa betonowa 8 cm (sam materiał)21 m² (z zapasem)70,00 zł / m²1 470,00 zł
Ułożenie kostki z piaskowaniem szczelin (robocizna)20 m²110,00 zł / m²2 200,00 zł
Podsumowanie całkowite7 895,00 zł
Przykładowy kosztorys dla małego podjazdu.

2. Wycena dla dużego podjazdu (ok. 60 m²)

Duży podjazd o powierzchni 60 m² to inwestycja wymagająca dostosowania podłoża do regularnego obciążenia przez co najmniej 2 lub 3 samochody osobowe. Zamiast standardowej podbudowy ogrodowej, konieczne jest wykonanie koryta o głębokości od 30 do 35 cm oraz zastosowanie grubej warstwy zagęszczonego kruszywa łamanego. To gwarantuje pełną stabilność i brak odkształceń pod wpływem ciężaru pojazdów.

Optymalnym wyborem materiałowym jest w tym przypadku kostka o grubości 8 cm. Wykazuje ona wysoką odporność na nacisk punktowy i manewrowanie kołami, a funkcję stabilizującą krawędzie przejmują solidne krawężniki betonowe osadzone na ławie z betonu z oporem.

Większy metraż pozwala na sprawniejsze wykorzystanie koparek i ciężkich zagęszczarek, co przekłada się na optymalizację czasu pracy ekipy i nieco niższą cenę jednostkową za metr kwadratowy.

Element inwestycjiSzacowana ilośćCena jednostkowa (materiał + robocizna)Koszt całkowity
Prace ziemne (korytowanie mechaniczne, wywóz)60 m²60,00 zł / m²3 600,00 zł
Wykonanie podbudowy wzmocnionej (gr. 30 cm)60 m²85,00 zł / m²5 100,00 zł
Dostawa i montaż krawężników betonowych35 mb75,00 zł / mb2 625,00 zł
Kostka brukowa betonowa 8 cm (sam materiał)63 m² (z zapasem)65,00 zł / m²4 095,00 zł
Ułożenie kostki wraz z zagęszczaniem (robocizna)60 m²95,00 zł / m²5 700,00 zł
Podsumowanie całkowite21 120,00 zł
Przykładowy kosztorys na ułożenie kostki dla dużego podjazdu.

3. Wycena dla chodnika ogrodowego (ok. 30 m²)

Chodnik ogrodowy to strefa przeznaczona wyłącznie do ruchu pieszego, co pozwala na zastosowanie znacznie lżejszych warstw konstrukcyjnych niż w przypadku wjazdów dla aut. Zamiast głębokiego korytowania, wykonuje się wykop o głębokości od 15 do 20 cm oraz warstwę nośną z kruszywa lub stabilizacji piaskowo-cementowej. To w zupełności wystarcza do zachowania stabilności ścieżki.

Dobrym wyborem jest w tym przypadku kostka o grubości 6 cm, która bez problemu znosi nacisk spacerowiczów oraz lekkiego sprzętu ogrodowego. Funkcję stabilizującą brzegi przejmują obrzeża trawnikowe osadzone na ławie z chudego betonu.

Przy realizacji wąskich i krętych alejek należy uwzględnić konieczność wykonania dużej liczby precyzyjnych docinek, co zwiększa pracochłonność i generuje większy odpad materiału.

Choć konstrukcja jest lżejsza, to wysoki stosunek liczby metrów bieżących obrzeży do całkowitej powierzchni chodnika sprawia, że cena jednostkowa za metr kwadratowy w 2026 roku pozostaje na umiarkowanym poziomie.

Element inwestycjiSzacowana ilośćCena jednostkowa (materiał + robocizna)Koszt całkowity
Prace ziemne (płytkie korytowanie, wywóz ziemi)30 m²50,00 zł / m²1 500,00 zł
Wykonanie podbudowy pod ruch pieszy (gr. 20 cm)30 m²65,00 zł / m²1 950,00 zł
Dostawa i montaż obrzeży trawnikowych40 mb50,00 zł / mb2 000,00 zł
Kostka brukowa standardowa 6 cm (sam materiał)33 m² (z zapasem na docinki)65,00 zł / m²2 145,00 zł
Ułożenie kostki z wypełnieniem spoin (robocizna)30 m²100,00 zł / m²3 000,00 zł
Podsumowanie całkowite10 595,00 zł
Przykładowy kosztorys na ułożenie kostki brukowej na chodniku w ogrodzie.

4. Wycena dla tarasu (ok. 50 m²)

Taras o powierzchni 50 m² to przestrzeń rekreacyjna, która pełni funkcję letniego salonu i wymaga idealnie równej płaszczyzny. Zamiast masywnej konstrukcji drogowej, stosuje się tutaj korytowanie o głębokości 20–25 cm oraz warstwę nośną z kruszywa drobnoziarnistego. To zapewnia stabilność pod meble ogrodowe i ciężki grill bez ryzyka zapadania się pojedynczych elementów.

Najlepszym wyborem materiałowym jest w tym przypadku kostka szlachetna lub płyty o grubości 6 cm, które charakteryzują się podwyższoną estetyką oraz łatwością w utrzymaniu czystości dzięki fabrycznej impregnacji.

Funkcję stabilizującą i wykończeniową pełnią obrzeża palisadowe lub dyskretne listwy brzegowe osadzone na fundamencie betonowym. Zabezpieczają one nawierzchnię przed rozsuwaniem się na boki.

Przy metrażu sięgającym 50 m², koszty logistyczne są relatywnie niskie w stosunku do całości inwestycji. Końcowa suma zależy jednak od stopnia skomplikowania wzoru oraz liczby ewentualnych stopni schodowych.

W 2026 roku przy tak dużej powierzchni warto rozważyć płyty wielkoformatowe. Skracają one czas montażu, choć wymagają od ekipy brukarskiej większej precyzji podczas poziomowania i zachowania minimalnych spadków odprowadzających wodę.

Element inwestycjiSzacowana ilośćCena jednostkowa (materiał + robocizna)Koszt całkowity
Prace ziemne (płytkie korytowanie, wywóz ziemi)50 m²45,00 zł / m²2 250,00 zł
Wykonanie podbudowy tarasowej (gr. 20 cm)50 m²65,00 zł / m²3 250,00 zł
Dostawa i montaż obrzeży dekoracyjnych30 mb60,00 zł / mb1 800,00 zł
Kostka szlachetna / płyty 6 cm (sam materiał)53 m² (z zapasem)90,00 zł / m²4 770,00 zł
Ułożenie nawierzchni z fugowaniem (robocizna)50 m²90,00 zł / m²4 500,00 zł
Podsumowanie całkowite16 570,00 zł
Przykładowy kosztorys na ułożenie kostki brukowej na tarasie.

5. Wycena dla kostki brukowej wokół domu (100 m² i więcej)

Zagospodarowanie terenu powyżej 100 m² łączy podjazd, ścieżki oraz opaskę domu. Taki projekt wymaga różnicowania warstw podbudowy. W strefie parkowania wykonuje się korytowanie do 40 cm. Na ścieżkach pieszych wystarczy znacznie płytszy wykop.

Najlepszym rozwiązaniem jest mieszanka kostki o grubości 6 cm oraz 8 cm. Zapewnia to spójny wygląd posesji i wysoką wytrzymałość. Brzegi stabilizują krawężniki drogowe oraz lekkie obrzeża ogrodowe. Wszystkie te elementy osadza się na solidnej ławie z betonu.

Duża powierzchnia pozwala na pełne wykorzystanie ciężkich maszyn. W 2026 roku obniża to jednostkowy koszt robocizny. Inwestor może łatwiej negocjować rabaty w hurtowniach. Ekipa sprawniej planuje logistykę i kolejne etapy prac. Dzięki temu czas trwania budowy ulega skróceniu.

Element inwestycjiSzacowana ilośćCena jednostkowa (materiał + robocizna)Koszt całkowity
Prace ziemne mechaniczne (korytowanie, wywóz urobku)100 m²50,00 zł / m²5 000,00 zł
Wykonanie podbudowy z kruszywa o zmiennej grubości100 m²80,00 zł / m²8 000,00 zł
Dostawa i montaż krawężników oraz obrzeży (mix)80 mb65,00 zł / mb5 200,00 zł
Kostka brukowa (mix grubości 6 i 8 cm – materiał)105 m² (z zapasem)75,00 zł / m²7 875,00 zł
Ułożenie kostki z mechanicznym zagęszczaniem (robocizna)100 m²85,00 zł / m²8 500,00 zł
Podsumowanie całkowite34 575,00 zł
Przykładowy kosztorys na ułożenie kostki brukowej wokół domu.

Jak widać na powyższych przykładach, „uniwersalna cena za metr” w 2026 roku nie istnieje, ale przykładowy kosztorys może pomóc w planowaniu wydatków.

Od czego zależy koszt ułożenia kostki brukowej w 2026 roku?

Główna wycena prac brukarskich opiera się na parametrach technicznych gruntu oraz standardzie wizualnym, jaki chcesz osiągnąć. Poniżej znajdziesz kluczowe czynniki, które determinują bazową cenę inwestycji, z pominięciem kosztów dodatkowych i logistycznych.

Planowane obciążenie terenu i głębokość korytowania

Cena prac ziemnych rośnie wraz z przeznaczeniem nawierzchni, co wymusza różną głębokość wykopu. Przy ciągach pieszych wystarczy korytowanie na poziomie 20–25 cm. Podjazdy dla samochodów osobowych wymagają już wykopu o głębokości 30–40 cm. Najdroższy jest ruch ciężki, gdzie głębokość musi sięgać od 45 do 60 cm, co drastycznie zwiększa koszt robocizny i ilość potrzebnego materiału na podbudowę.

Standard materiałowy i estetyka kostki

Wybór konkretnego modelu kostki to najbardziej widoczna różnica w kosztorysie. Ułożenie 100 m² w standardzie ekonomicznym (np. kostka Behaton lub Holland) kosztuje około 27 500 zł netto. Wybór płyt ekologicznych (np. Meba) to koszt rzędu 33 400 zł netto. Najwyższe stawki dotyczą wariantu premium (np. kostki szlachetne Retro, Purio lub bruk granitowy), gdzie cena za ten sam metraż wzrasta do około 42 300 zł netto.

Rodzaj kruszywa zastosowanego do podbudowy

Ostateczny koszt zależy od tego, co znajdzie się pod kostką. Najtańszym rozwiązaniem jest wykorzystanie recyklingu betonowego. Średni pułap cenowy zajmuje tłuczeń dolomitowy, natomiast najdroższą opcją jest kruszywo porfirowe (Premium), stosowane przy największych obciążeniach. Wybór surowca musi być podyktowany wynikami badań geotechnicznych gruntu.

Regionalne koszty sprzętu i wydajność prac

Ceny za usługi brukarskie różnią się w zależności od regionu, co jest powiązane z kosztami eksploatacji maszyn na danym rynku. Znaczenie ma również rodzaj wybranej kostki – modele przemysłowe pozwalają na wysoką wydajność dobową ekipy, co obniża koszt jednostkowy. Przy skomplikowanych wzorach lub kostce szlachetnej czas pracy rzemieślnika wydłuża się, co bezpośrednio podnosi stawkę za metr kwadratowy.

Każdy z tych czynników sprawia, że różnica w cenie za ten sam metraż może wynosić nawet kilkanaście tysięcy złotych. Ostateczny koszt to zawsze balans między wytrzymałością konstrukcji a Twoimi oczekiwaniami wizualnymi.

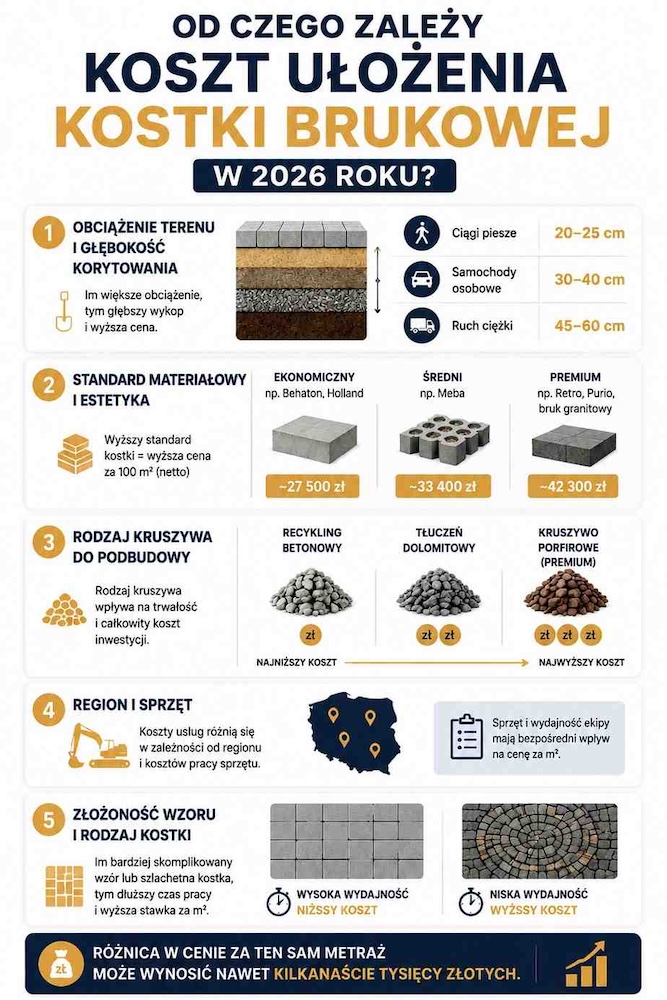

przykładowy kosztorys na ułożenie kostki brukowej - co wpływa na cenę
Czynniki, które wpływają na wysokość kosztorysu układania kostki.

Jakie koszty dodatkowe należy uwzględnić w kosztorysie?

Profesjonalny budżet wykracza poza cenę samej kostki. Istnieje grupa wydatków, które zaskakują inwestorów w trakcie prac. Często to właśnie te detale inżynieryjne i logistyczne decydują o tym, czy ostateczny rachunek nie wzrośnie o kilkanaście procent względem pierwotnych założeń. Poniżej znajdziesz najważniejsze z nich.

Wywóz ziemi i opłaty za kontenery

Ziemia po wykopaniu zajmuje znacznie więcej miejsca niż w gruncie. Nazywamy to zjawiskiem spulchnienia, które wynosi od 15% do 30%. Z małego wykopu robi się ogromna hałda do wywiezienia. W 2026 roku utylizacja kontenerowa kosztuje średnio 800 zł za jeden cykl. Pamiętaj o tym przy planowaniu liczby transportów.

Dodatkowe kruszywo: dlaczego musisz kupić go o 30% więcej?

Przy zakupie materiałów sypkich obowiązuje współczynnik zagęszczania 1,3. Oznacza to, że musisz zamówić o 30% więcej towaru, niż wynosi objętość wykopu. Kruszywo „siada” pod ciężarem maszyn podczas ubijania. Gęstość nasypowa na poziomie 1,7 t/m³ dodatkowo podnosi masę ładunku i koszty paliwa.

Stabilizacja brzegów: betonowe fundamenty pod krawężniki

Samo wbicie krawężnika w ziemię to błąd. Na nawierzchnię działają siły poziome, czyli zjawisko rozporu. Aby kostka się nie rozjechała, krawężniki muszą stać na fundamencie z chudego betonu. To dodatkowy koszt materiału oraz robocizny, o którym często zapominają amatorzy.

Odwodnienie liniowe: ochrona przed zastojami wody

Kostka betonowa nie wchłania deszczówki. Nadmiar wody musi zostać odprowadzony systemem rynien podziemnych. Montaż odwodnień liniowych kosztuje od 150 zł do 250 zł za metr bieżący. Dodatkowo stosuje się stabilizację cementowo-piaskową, która odcina wilgoć kapilarną od spodu. Chroni to nawierzchnię przed wysadzaniem podczas mrozów.

Regulacja studzienek i włazów do poziomu terenu

Na niemal każdej posesji znajdują się dekle kanalizacyjne lub zawory. Po ułożeniu kostki muszą one idealnie licować się z nowym poziomem. Regulacja wysokości jednej studzienki kosztuje od 150 zł do 300 zł. Pominięcie tego punktu sprawi, że na środku podjazdu powstanie dziura lub wystający próg.

Ochrona przed plamami: impregnacja kostki

Beton jest materiałem porowatym i chłonie brud. Profesjonalna impregnacja kosztuje od 15 zł do 25 zł za metr kwadratowy. Zabieg ten chroni przed plamami z oleju silnikowego oraz hamuje porastanie mchem. Dzięki temu podjazd wygląda jak nowy przez wiele lat.

Kaucje za palety: pieniądze „zamrożone” u dostawcy

To koszt, którego nie widać na fakturze za usługę. Za każdą paletę drewnianą hurtownia pobiera kaucję, która w 2026 roku wynosi ok. 100 zł. Przy dużym domu palet może być kilkadziesiąt. To kilka tysięcy złotych, które odzyskasz dopiero po zakończeniu budowy i zwrocie opakowań.

Ignorowanie tych pozycji to najprostsza droga do przekroczenia budżetu o kilkanaście procent. Lepiej przygotować się na te wydatki na starcie, niż zostać zaskoczonym przez nadprogramowe wydatki.

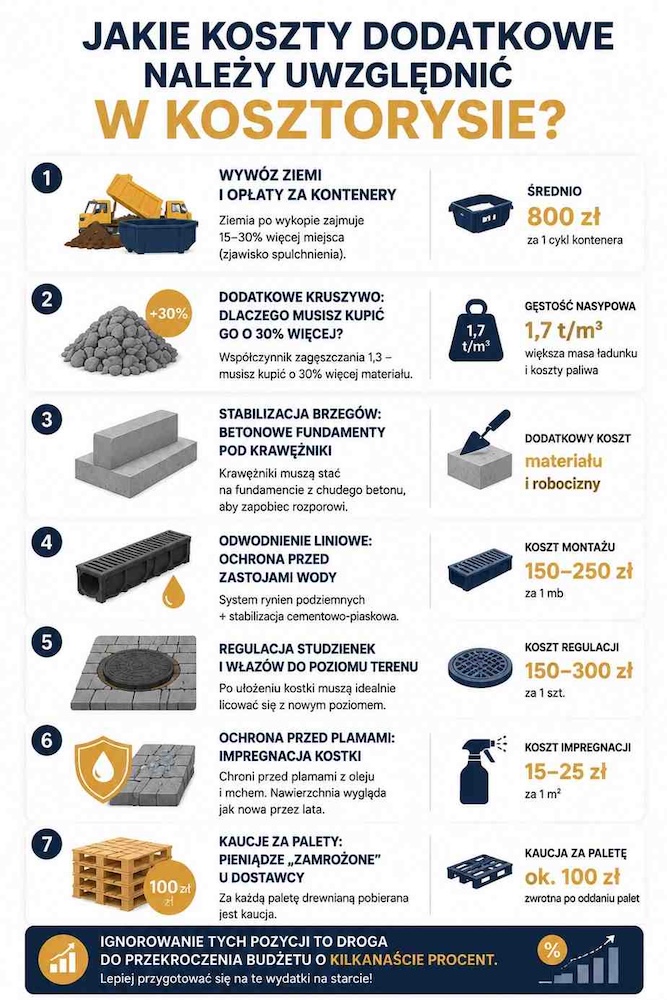

przykładowy kosztorys na ułożenie kostki brukowej - koszty ukryte
Koszty dodatkowe przy układaniu kostki brukowej.

Jak samodzielnie oszacować koszt ułożenia kostki brukowej?

Zanim zaprosisz ekipę na wizję lokalną, możesz samodzielnie przygotować wstępny zarys wydatków, skupiając się na parametrach, które najbardziej obciążają budżet.

Standard wizualny i rodzaj materiału

To najprostszy element do samodzielnego określenia. Możesz zdecydować, czy celujesz w wariant ekonomiczny (ok. 27 500 zł netto za 100 m², czy standard premium z kostką szlachetną (ok. 42 300 zł netto za ten sam metraż). Wybór konkretnego modelu kostki, jak Behaton czy Purio, jest głównym punktem wyjścia dla Twojego kosztorysu.

Zakres i przeznaczenie nawierzchni

Możesz zmierzyć powierzchnię i podzielić ją na strefy ruchu. Samodzielnie oszacujesz, gdzie potrzebujesz głębokiego wykopu pod samochody osobowe 30-40 cm, a gdzie wystarczy płytkie korytowanie pod chodnik 20-25 cm. To pozwoli Ci przewidzieć, czy koszt robocizny i materiałów sypkich będzie bliższy dolnym, czy górnym granicom stawek rynkowych.

Liczba elementów wykończeniowych i studzienek

Przechodząc z miarką po posesji, jesteś w stanie policzyć:

  • Metry bieżące obramowania – policz długość brzegów, pamiętając, że krawężniki drogowe (ok. 85 zł/mb) są niemal dwukrotnie droższe od obrzeży trawnikowych (ok. 50 zł/mb).
  • Punkty regulacji – policz wszystkie dekle kanalizacyjne i zawory. Każda studzienka wymagająca podniesienia to dodatkowe 150–300 zł.
  • Odwodnienia – zidentyfikuj miejsca, gdzie woda może stać (np. przed garażem) i zaplanuj tam odwodnienie liniowe (ok. 150–250 zł/mb).

„Zamrożona” gotówka i logistyka

Jako inwestor możesz zorientować się w kosztach logistycznych, których często nie widać na pierwszy rzut oka.

  • Kaucje za palety przyjmij, że za każdą paletę „zamrozisz” w hurtowni około 100 zł. Przy dużym zamówieniu może to być kwota rzędu kilku tysięcy złotych.
  • Miejsce na urobek – oceń, czy masz na działce miejsce na ziemię z wykopu. Jeśli nie, musisz doliczyć koszt utylizacji – ok. 800 zł za każdy transport kontenerowy.

Takie rozeznanie pozwoli Ci uniknąć szoku przy otrzymaniu oficjalnej oferty. Pamiętaj, że w 2026 roku standardem jest doliczanie marginesu na naddatki materiałowe (ok 30%) ponieważ kruszywo zawsze „siada” podczas zagęszczania.

Czy można zmniejszyć kosztorys za ułożenie kostki brukowej?

Szukanie oszczędności przy tak dużej inwestycji jest naturalne, ale w brukarstwie łatwo wpaść w pułapkę pozornych zysków. O ile na estetyce samej kostki można zaoszczędzić nawet kilkanaście tysięcy złotych, o tyle cięcie kosztów na fundamentach to prosta droga do kosztownego remontu już po pierwszej zimie. Kluczem do sukcesu jest mądra optymalizacja tych elementów, które nie wpłyną na trwałość konstrukcji. Poniżej podpowiadam, jak do tego podejść.

Wybór standardu ekonomicznego zamiast premium

Najprostszym sposobem na redukcję kosztów jest zmiana modelu kostki. Wybór wariantu ekonomicznego (np. kostka typu Behaton lub Holland) pozwala zamknąć się w kwocie ok. 27 500 zł netto za 100 m². Dla porównania, standard premium to wydatek rzędu 42 300 zł netto. Jeśli estetyka nie jest priorytetem, na samym materiale możesz zaoszczędzić ponad 14 000 zł.

Wykorzystanie tańszego kruszywa do podbudowy

Zamiast drogich kruszyw porfirowych, które kosztują powyżej 185 zł/t, możesz zdecydować się na recykling betonowy w cenie ok. 55 zł/t. Jest to rozwiązanie znacznie tańsze, a przy odpowiednim zagęszczeniu (z zachowaniem współczynnika 1,3) zapewnia wystarczającą stabilność dla podjazdów pod auta osobowe.

Samodzielne zagospodarowanie ziemi z wykopu

Koszt wywozu urobku to jedna z większych pozycji dodatkowych – utylizacja kontenerowa kosztuje ok. 800 zł za jeden cykl. Jeśli masz dużą działkę i możesz wykorzystać ziemię do wyrównania terenu lub stworzenia skarp, unikniesz opłat za transport i składowanie odpadów. Pamiętaj tylko, że ziemia po wykopaniu „puchnie” o 15–30%.

Uproszczenie kształtu nawierzchni

Koszt robocizny rośnie wraz z liczbą docinek. Projektowanie prostych, geometrycznych ścieżek zamiast skomplikowanych łuków i kół znacząco przyspiesza pracę ekipy i zmniejsza ilość odpadów materiałowych. Wąskie i kręte alejki wymagają precyzyjnej pracy ręcznej, co podnosi stawkę za metr kwadratowy.

Samodzielny zwrot palet

Kaucje za palety drewniane w 2026 roku to ok. 100 zł za sztukę. Przy dużym projekcie na posesji może zalegać kilkadziesiąt palet, co oznacza „zamrożenie” kilku tysięcy złotych. Często wykonawcy doliczają opłatę za ich odwiezienie do hurtowni – wykonując to własnym transportem, odzyskujesz pełną kwotę kaucji bez dodatkowych kosztów.

Rezygnacja z impregnacji na start

Choć profesjonalna impregnacja (koszt 15–25 zł/m²) chroni przed plamami i mchem, nie jest ona niezbędna do technicznego funkcjonowania podjazdu. Możesz odłożyć ten wydatek na kolejny sezon, co przy powierzchni $100\text{ m}^2$ pozwoli Ci zachować w portfelu ok. 2 000 zł na etapie budowy.

Nigdy nie szukaj oszczędności w głębokości korytowania ani w fundamentach pod obramowanie. Prawidłowe osadzenie krawężników na ławie z chudego betonu jest niezbędne, by uniknąć zjawiska rozporu i rozjeżdżania się kostki na boki. Oszczędność na betonie to jedynie odroczony wydatek na naprawę nawierzchni.

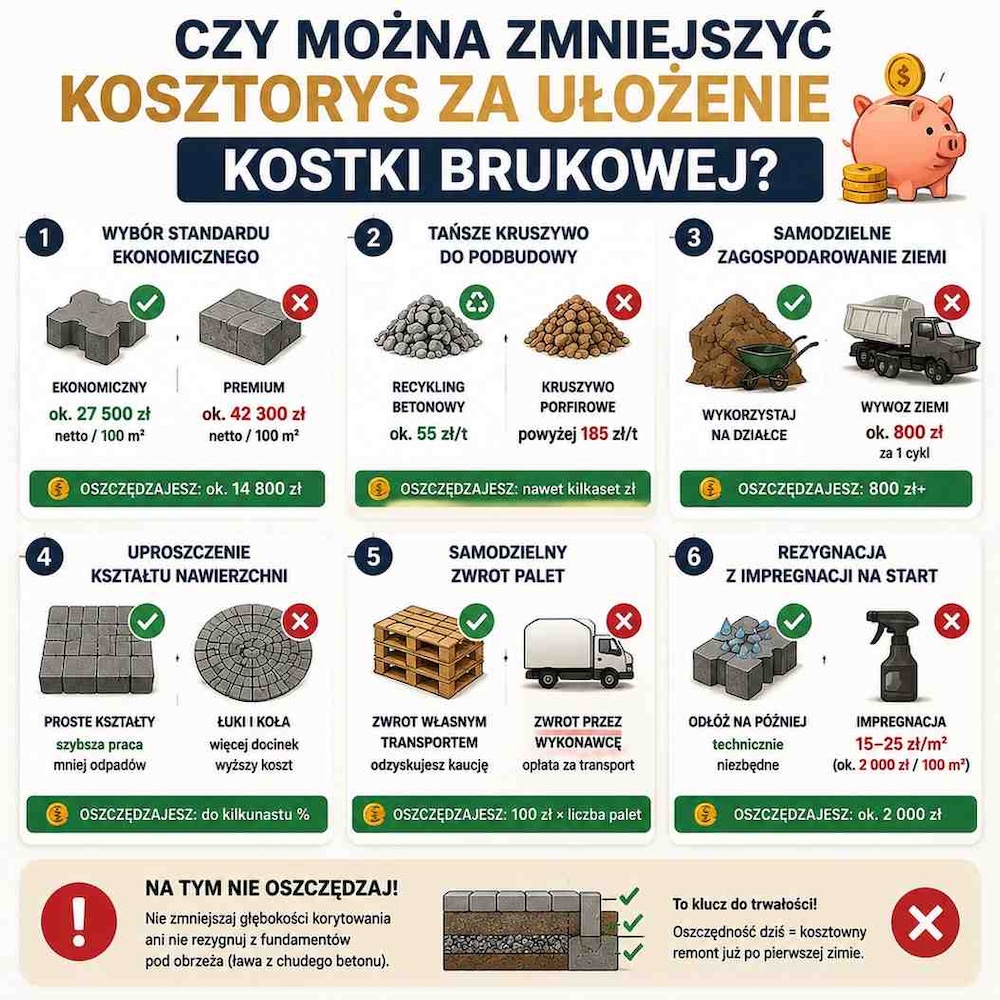

czy można obniżyć kosztorys za układanie kostki brukowej
Jak obniżyć koszt układania kostki brukowej.

Podsumowanie

Przykładowy kosztorys na ułożenie kostki brukowej w 2026 roku wyraźnie pokazuje, że za powierzchnię 100 m² zapłacisz od około 27 500 zł w wariancie ekonomicznym, do ponad 42 300 zł netto w standardzie premium. Ostateczna cena jest bezpośrednio powiązana z przeznaczeniem nawierzchni, które decyduje o głębokość korytowania oraz rodzaju zastosowanego kruszywa.

Planując inwestycję, nie daj się zaskoczyć ukrytym kosztom. Choć budżet można zoptymalizować, rezygnując z drogiej impregnacji lub wybierając recykling betonowy zamiast porfiru, oszczędności nigdy nie powinny dotyczyć fundamentów pod krawężnikami czy jakości podbudowy. Mądry inwestor wie, że każda złotówka zaoszczędzona na prawidłowym odprowadzeniu wody lub stabilizacji podłoża wróci w przyszłości w postaci kosztownych poprawek.

Najczęściej zadawane pytania (FAQ)

Ile kosztuje położenie 100 m² kostki brukowej?

W 2026 roku koszt kompleksowej usługi dla powierzchni 100 m² waha się od 27 500 zł netto za wariant ekonomiczny (np. kostka Behaton) do ponad 42 300 zł netto za standard premium (np. kostki szlachetne). Ostateczna kwota zależy od głębokości korytowania oraz rodzaju użytej podbudowy.

Ile za przygotowanie terenu pod kostkę?

Prace ziemne, czyli korytowanie mechaniczne wraz z wywozem urobku, kosztują średnio od 45 zł do 65 zł za m². Należy pamiętać, że cena ta zależy od głębokości wykopu – podjazdy wymagają koryta o głębokości 30–40 cm, co generuje więcej ziemi do utylizacji.

Ile bierze brukarz za metr?

Sama robocizna za ułożenie kostki wraz z jej zagęszczaniem i fugowaniem szczelin piaskiem wynosi w 2026 roku od 85 zł do 110 zł za m². Stawka ta może wzrosnąć w przypadku skomplikowanych wzorów lub ścieżek o dużej liczbie docinek.

Ile za m² kostki bez materiału?

Koszt samej usługi (robocizny), obejmującej korytowanie oraz układanie, to wydatek rzędu 130–175 zł za m². Należy jednak doliczyć do tego koszty logistyczne, takie jak utylizacja urobku, która kosztuje około 800 zł za jeden cykl transportowy.

Ile kosztuje montaż odwodnienia liniowego?

Montaż systemu odprowadzania wody przed garażem lub bramą kosztuje od 150 zł do 250 zł za metr bieżący. Cena ta obejmuje instalację korytek oraz podłączenie ich do kanalizacji deszczowej lub studni chłonnej.

Czy kaucje za palety są wliczone w cenę materiału?

Nie, kaucje za palety drewniane to koszt „zamrożony”, który w 2026 roku wynosi ok. 100 zł za sztukę. Pieniądze te są w pełni zwrotne po oddaniu nieuszkodzonych opakowań do hurtowni.

Dlaczego muszę zamówić o 30% więcej kruszywa na podbudowę?

Wynika to ze współczynnika zagęszczania, który wynosi 1,3. Kruszywo pod wpływem ciężkich maszyn „siada” i zagęszcza się, dlatego aby wypełnić wykop o określonej objętości, musisz kupić o 30% więcej materiału niż wynika to z czystych wymiarów otworu w ziemi.

Bibliografia

  1. https://budowa.muratorexpo.pl/przykladowy-kosztorys-na-ulozenie-kostki-brukowej-wyceny
  2. https://ogrodyzakrzowek.pl/wp-content/uploads/2021/02/przykladowa-wycena-wykonania-sciezki-z-kostki-brukowej.pdf
  3. https://www.cdr.gov.pl/pol/instytucja/przetargi/radom/parking/3.pdf
  4. https://www.castorama.pl/ile-kosztuje-ulozenie-kostki-brukowej-ins-1068581.html?srsltid=AfmBOorEQyQ2C3hbzEs4raZas4AR-x5rnxBnuR0MJthHbFW-B7N6B2VA
  5. https://praktycznewnetrza.com/przykladowy-kosztorys-na-ulozenie-kostki-brukowej-w-2026-roku-analiza-kosztow
  6. https://www.biuletyn.net/nt-bin/_private/bukowsko/1149.pdf
  7. https://budownictwoporady.pl/cennik-ukadania-kostki-brukowej-na-podjezdzie/
